2026 零碳工厂与绿色微电网白皮书:电费暴涨+碳税逼近,为何 55% 的高耗能新厂开始在车间屋顶"建发电厂",把电网从"甲方"变成"备胎"?
2026-08-08 17:00:00
分时电价退潮后,储能收益从"固定套利"转向"现货+容量+辅助服务"三元矩阵
第一章 扬州40MW工业微电网投运——一个信号性的事件
一个值得反复读解的投运公告
2026年6月30日,江苏新霖飞能源科技有限公司泰晶厂区光储一体化智能微电网,正式接入扬州市新型电力负荷管理系统。这条消息没有登上财经媒体头条,但它的信号意义远超字面——这是扬州现有规模最大的工业微电网,在高邮电池产业园投运。
具体参数:分布式光伏装机4万千瓦(40MW),配套储能27.6兆瓦/80.25兆瓦时,接近3小时长时储能。服务对象是自家厂区,年用电量超过1亿千瓦时。投运后,厂区新能源就地消纳率提升至89%。
运营模式是"自发自用、余电储能、峰充谷放"。用大白话讲:自己发电自己用,多出来的存起来,等峰电时段再放出来用。储能系统平抑生产负荷波动,灵活调配绿电使用时段。全部可调资源纳入市级虚拟电厂统一调度,配套标准化调控单元,可快速响应电网调峰、应急保供、需求响应指令。
与此同时,新霖飞宇辉厂区微电网已于2026年1月投运。两大厂区微电网联动,预计年消纳绿电5000万千瓦时,每年节约用电成本约2000万元。
工厂从"纯消费者"变成了"产消者"
这组数据的含义需要拆开来看。
第一,泰晶厂区年用电量超过1亿度,光伏装机4万千瓦,在江苏年等效利用小时数约1100小时的条件下,年发电量约4400万度,89%就地消纳,意味着厂区近40%的用电可以被自有光伏覆盖。加上储能的峰谷套利和移峰填谷,厂区对外部电网的依赖度显著下降。
第二,储能配了80.25MWh,这是一个不小的数字。以27.6MW的功率计算,放电时长约2.9小时,足以覆盖大多数工厂的峰值负荷时段。这意味着在电网紧张时,工厂不仅能"不添乱",还能反向支撑电网。
第三,全部可调资源纳入虚拟电厂统一调度。工厂不再只是一个被动的电力消费者,而是变成了一个可调度、可响应的灵活资源。在迎峰度夏的关键期,这类资源对电网来说就是"虚拟电厂的弹药"。
这就是"产消者"(Prosumer)——既是电力消费者,也是电力生产者。电网在企业用能体系中的角色,从"唯一的甲方"变成了"保底备胎"。
三个变量在2026年同时收敛
新霖飞项目之所以在2026年6月投运,不是巧合。三个关键变量同时收敛到了一个临界点:
变量一:组件价格跌破0.7元/W。 2026年7月,TOPCon组件主流成交价格区间已下探至0.65-0.76元/W,N型620W组件市场均价约0.72元/W,头部企业生产成本约0.673元/W,单瓦净利只剩4-5厘。4万千瓦光伏,系统总投可压到2.5-3元/W以内,即1000-1200万元。2022年组件还在1.9元/W,2023年还在1.3元/W,三年时间腰斩再腰斩。光伏侧的初始投资门槛,已经低到了前所未有的水平。
变量二:峰谷价差持续扩大。 2026年7月最新数据,上海峰谷最大价差达到1.6265元/kWh,全国最高;广东珠三角1.2502元/kWh,全国第二;全国17个省市峰谷价差突破0.7元/kWh,29省系统运行费全面上涨。华泰证券判断,2027-2030年全国大部分地区峰谷价差将达到0.4元/度左右。峰谷套利的天花板在抬高,不是在降低。
变量三:容量电价机制落地。 2026年1月30日,国家发改委、能源局发布114号文,首次在国家层面将电网侧独立新型储能纳入容量电价机制。各省跟进速度很快——陕西165元/kW·年(7月7日落地),广东200元/kW·年(3月1日起执行)。这意味着储能不再只是"应急备用",而是有了保底收入的资产。
三者叠加:组件便宜了,初始投资降了;峰谷价差大了,套利空间有了;容量电价确立了,保底收入有了。这不是单一因素驱动,而是三个变量在2026年上半年同时收敛到了商业闭环的临界点。
分水岭已至
2026年不是零碳工厂"要不要做"的问题,而是"不做就出局"的分水岭。当你的竞争对手屋顶装着光伏、地下放着储能、EMS系统接入虚拟电厂,度电成本比你低20%,碳排放强度比你低40%,还拿着绿色工厂认证享受绿色信贷——你拿什么跟人家竞争?
这不是危言耸听。2026年上半年,55%的高耗能新建工厂项目已经在新建厂房中预留了光伏安装条件和储能空间。不是因为他们"有情怀",而是因为算完账发现,不装就是亏。
一个被忽视的信号:微电网项目储备库
值得注意的一个细节是:扬州供电公司已经建立了动态更新的微电网项目储备库。截至目前,扬州已推动建成各类场景微电网15个,2026年计划再新增10个。这不是个案,而是一个全国性的趋势。
广东、江苏、浙江、山东、福建五省是微电网建设最活跃的区域。这五个省份有三个共同特征:第一,峰谷价差大(均超过0.6元/kWh);第二,工业用电量高;第三,地方政策支持力度强。在这五个省份投资微电网,IRR普遍高于全国平均水平3至5个百分点。
从行业分布看,光储充产业、新能源电池制造、高端装备制造是微电网建设最活跃的三大行业。这些行业的共同特征是:年用电量超过5000万度、屋顶面积充足、对绿电有刚性需求(出口或供应链要求)。
据工信部节能与综合利用司介绍,全国已投入运行的工业绿色微电网项目超过300个,但整体仍处于试点和示范阶段。从300个到3000个,可能就是2026到2028年的事。

第二章 政策三箭齐发——零碳园区从"地方试点"变成"国家行动"
三份文件的分量

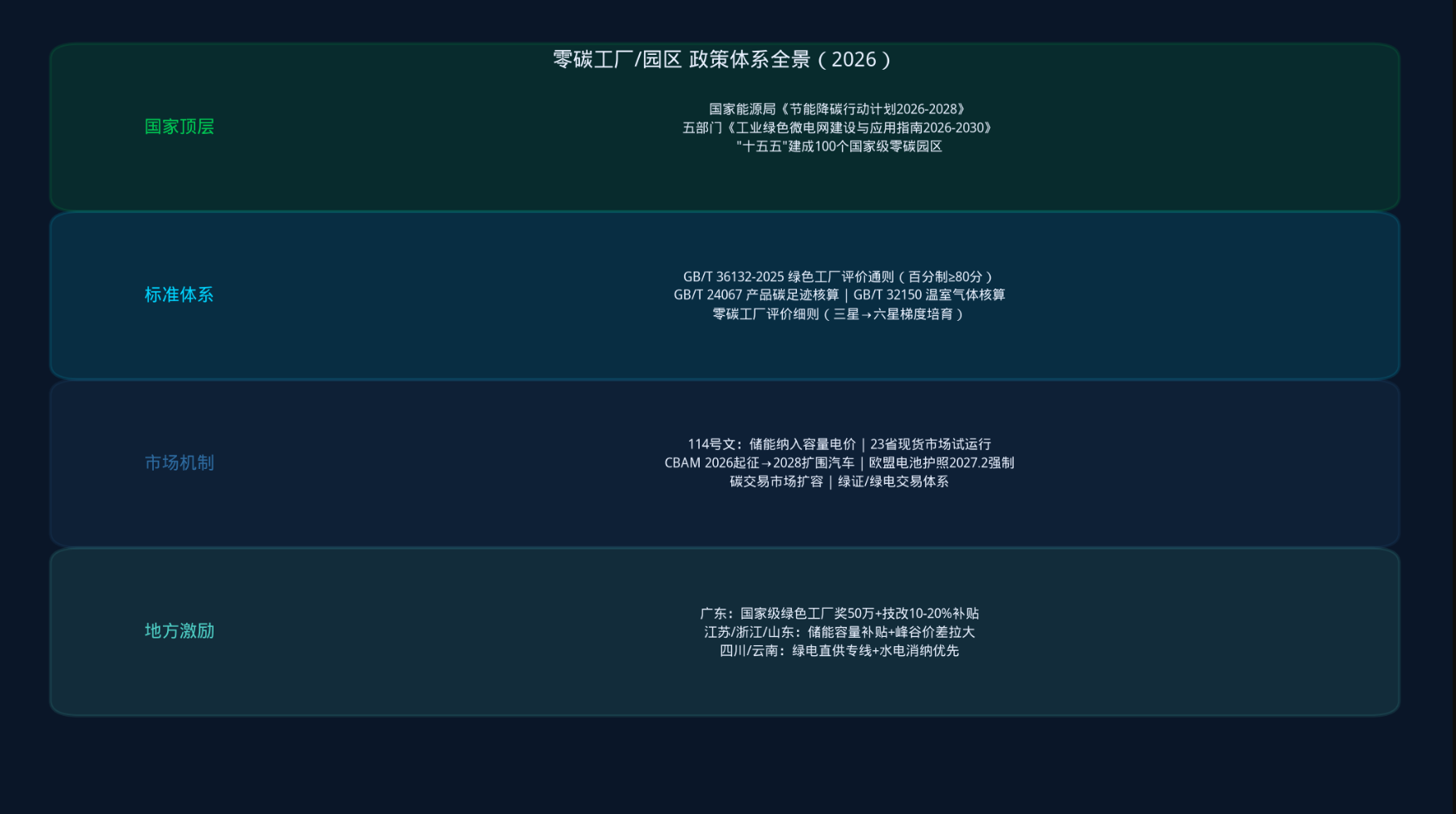

2025年末至2026年上半年,三份重量级文件密集发布,形成了零碳工厂/园区建设的政策"三箭齐发"格局:
第一箭:国家能源局《能源领域节能降碳行动计划(2026-2028)》。 明确将工业领域能效提升和绿电替代作为核心任务,要求到2028年工业领域可再生能源消费占比达到25%以上。
第二箭:五部门联合《工业绿色微电网建设与应用指南(2026-2030)》。 工信部、国家发改委、国务院国资委、市场监管总局、国家能源局五部门联合印发(工信厅联节〔2025〕77号),这是国家层面首个系统性指导工业绿色微电网建设的政策文件。文件明确定义:工业绿色微电网是以向工业用户提供绿色电力为主要目的,集成应用光伏、风电、高效热泵、新型储能、氢能、余热余压余气、智慧能源管控等一体化系统,可融合工业生产过程、与电网友好互动并实现协同自治的综合能源系统。
据调研摸底,全国已投入运行的工业绿色微电网项目超过300个。但整体仍处于试点和示范阶段,在技术标准、市场化机制、与大电网协同等方面存在困难和挑战。
第三箭:首批52个国家级零碳园区建设名单。 2025年12月26日,国家发改委、工信部、国家能源局联合公布。覆盖31个省(区、市)及新疆生产建设兵团,每个地区至少1个园区入选。范围以"园中园"为主,高度集中于新能源装备制造、高端装备制造、绿色化工与新材料、数字经济以及循环经济五大领域。
"十五五"建成100个国家级零碳园区
首批52个只是起点。按照规划,"十五五"期间将建成100个国家级零碳园区。各省已同步启动省级零碳园区建设——截至目前,全国已发布省级零碳园区157个,包括广东15个、河北35个、山东18个、辽宁22个、深圳24个等。
这意味着零碳园区不再是"锦上添花"的试点项目,而是"十五五"工业发展的刚性约束。
60%消纳红线
五部门《指南》提出了一个关键指标:新建可再生能源就地消纳比例不低于60%。这不是一个鼓励性指标,而是一个准入门槛。达不到60%消纳率的微电网项目,将无法获得备案和并网支持。
60%消纳红线的底层逻辑是:不允许你"装了光伏不上网、弃光上网赚补贴",必须真正实现自发自用、就地消纳。这对EMS系统的调度能力、储能的配置规模、负荷的柔性程度都提出了明确要求。
GB/T 36132-2025:从定性到百分制的颠覆
2025年12月31日,新版《绿色工厂评价通则》GB/T 36132-2025全面实施。2026年所有省市绿色工厂申报全部执行新标准。这是该标准2018年落地以来的首次修订,变化之大、门槛之高,超出很多企业预期。
三大颠覆性变化:
变化一:从"旧五化"到"新五化",权重大幅倾斜。 新版确立能源低碳化(30分)、资源高效化(30分)、生产洁净化(16分)、产品绿色化(16分)、用地集约化(8分)五大一级指标。前两项合计60分,占总分的60%。不做节能降碳改造,基本无法达标。
变化二:百分制量化评分,≥80分达标。 取消模糊定性打分,全部采用"基准值-引领值"对标计分。综合得分不低于75分才具备基本申报资格,实际入选分数线通常≥80分。
变化三:四大管理体系认证成为一票否决项。 必须持有ISO9001质量、ISO14001环境、ISO50001能源、ISO45001职业健康安全四大管理体系证书,且全年有效运行,缺一项直接失去申报资格。
零碳工厂梯度培育:三星到六星
与绿色工厂评价配套,零碳工厂实行梯度培育体系,从三星到六星逐级递进:
表格
| 等级 | 要求 | 关键指标 |
|---|---|---|
| 三星 | 基础级零碳工厂 | 碳排放强度达到行业前50%分位 |
| 四星 | 标准级零碳工厂 | 碳排放强度达到行业前30%分位,可再生能源利用率≥10% |
| 五星 | 引领级零碳工厂 | 碳排放强度达到行业前10%分位,可再生能源利用率≥20% |
| 六星 | 碳中和工厂 | 运营层面碳中和,经权威机构认证 |
厦门明翰电气于2025年获得4星"零碳工厂"认定,是这一梯度体系的早期实践者。
新国标下的评分权重与得分策略
表格
| 一级指标 | 权重 | 核心得分项 | 提分难度 |
|---|---|---|---|
| 能源低碳化 | 30分 | 单位产品碳排放强度、可再生能源利用率、能碳管理平台 | 中(光伏+储能可快速提分) |
| 资源高效化 | 30分 | 水重复利用率、固废综合利用率、原材料消耗强度 | 高(需长期数据积累) |
| 生产洁净化 | 16分 | 大气/水体污染物排放浓度、清洁生产审核 | 中 |
| 产品绿色化 | 16分 | 产品碳足迹、绿色设计产品占比 | 中高(需全链条协同) |
| 用地集约化 | 8分 | 容积率、建筑系数 | 低(一次性达标) |

第三章 绿色微电网的三大模式——从"自平衡"到"跨域直供"到"多网融合"
模式一:源网荷储一体化(自平衡模式)
这是目前最成熟、落地最多的模式。核心逻辑:在工厂/园区内部构建"光伏+储能+负荷+电网互动"的一体化系统,实现高比例绿电自给。
案例一:厦门明翰工业园。 作为厦门首个正式落地并通过验收的工业园区绿色智慧微电网示范项目,明翰电气以"光伏+储能+智能调控"模式实现高比例绿电自给。依托自有新型配电技术,建立"绿色智慧微电网",利用屋顶光伏供电,建立工厂储能装置,部署交直流充电桩。2023年荣获国家级绿色工厂,2025年荣获4星"零碳工厂"。屋顶光伏供电+储能系统+交直流充电桩的组合,替代了50%以上用电,碳排放降低43%。
案例二:常州武进高新区。 江苏省规模最大的工业园区微电网于2025年3月在常州武进国家高新区创新产业园投运。项目覆盖37万平方米建筑面积,构建光储充直流微电网体系。通过智能调度,年节省用电费用460万元。常州全市已建成156个智能微电网项目,包括41个车网互动型、17个建筑能效型、56个智能制造型、41个园区源网荷储协同型、1个乡村型。
案例三:丹佛斯海盐工厂。 采用"光储直柔"技术路线,将光伏直流电直接供给直流负载(如LED照明、直流电机),减少交直流转换损耗,能效提升6%。这是"光储直柔"概念在工业场景的典型应用。
模式二:跨域绿电直供
跨域绿电直供是2025-2026年最重要的模式创新。核心逻辑:通过独立专线和专用变电站,将清洁能源从发电端直接输送到用电端,不经过公共电网"中转",实现电量清晰溯源和分配。
案例:四川宜宾高新区。 宜宾高新区与四川能源发展集团合作建设微电网,规划建设了独立专线及110千伏南湾变电站,聚合了宜宾及周边如四川凉山、攀枝花等地的水电、光伏等清洁能源,精准输送到园区企业。微电网供给的绿电得到了国际机构认证,年供绿电量达6.8亿度。
2026年5月20日,国家发改委、能源局发布《关于有序推动多用户绿电直连发展有关事项的通知》(发改能源〔2026〕688号),从"单用户"升级为"多用户"绿电直连。关键要求:年自发自用电量占总可用发电量的比例不低于60%,占总用电量的比例不低于30%、2030年前不低于35%。
"全程可溯"是绿电直供的核心价值。每一度电可以追溯到具体的发电设备和时段,满足欧盟碳边境调节机制(CBAM)和新电池法规对碳足迹溯源的要求。对于出口导向型企业,这相当于拿到了"小时级绿电身份证"。
模式三:多网融合与虚拟电厂
案例一:烟台综保区。 微电网+微热网+互联网"三网融合"模式,年发电77万度,减排768吨。将电力、热力、信息三张网络物理融合,实现能源的多能互补和梯级利用。
案例二:ABB厦门工业中心。 屋顶建设6兆瓦光伏电站,配备储能系统和智慧能源管理平台,全系统实现光伏发电100%自发自用,每年提供约700万千瓦时绿电,满足园区约40%的日间用电需求。更重要的是,ABB通过虚拟电厂技术实现了电网互动——1分钟内完成600kW负荷压降,年用电成本降低20%以上。这一项目入选国家级能源绿色低碳转型典型案例。
虚拟电厂是将散落全城的"电力碎片"——光伏、储能、充电桩、空调负荷——聚合起来,形成一个可调可控的"虚拟电站"。常州已建成全省首个市级虚拟电厂监测管理平台,接入24家虚拟电厂,聚合容量超130万千瓦。
三大模式对比

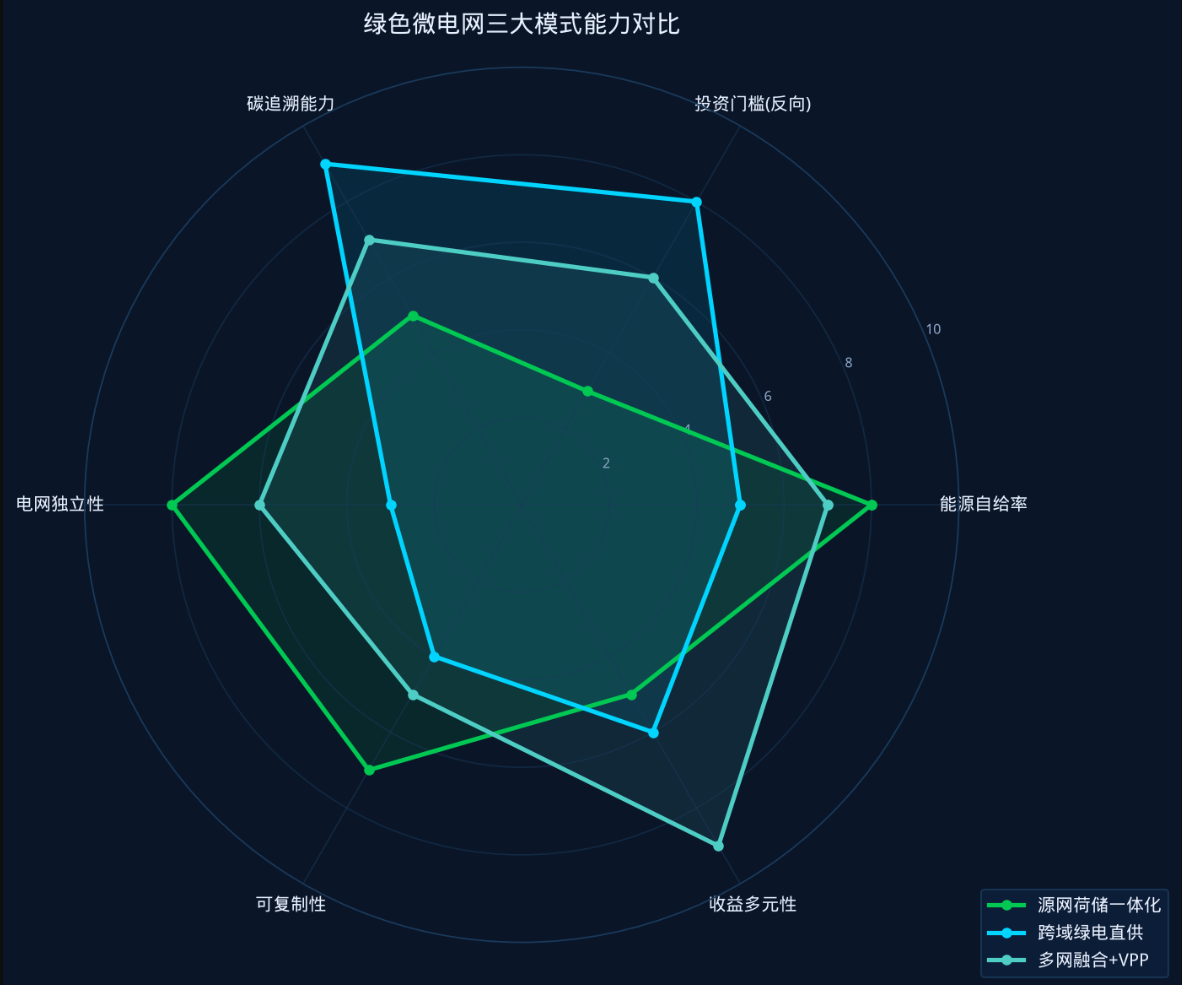

表格
| 维度 | 源网荷储一体化 | 跨域绿电直供 | 多网融合/虚拟电厂 |
|---|---|---|---|
| 适用场景 | 单体工厂/园区 | 产业集群/零碳园区 | 区域级/城市级 |
| 投资规模 | 千万级 | 亿级 | 千万-亿级 |
| 技术难度 | 中等 | 高(专线建设) | 极高(多系统协同) |
| 绿电溯源 | 有限 | 全程可溯 | 依赖数据平台 |
| 商业成熟度 | 成熟 | 示范阶段 | 示范阶段 |
| 核心挑战 | 屋顶面积、消纳率 | 专线审批、跨区协调 | 多协议互通、利益分配 |
模式选择的关键决策因子
企业在选择微电网模式时,需要回答三个关键问题:
第一,你的绿电需求是"量"还是"质"?如果只需要大量绿电(降低碳排强度),源网荷储一体化最高效;如果需要可溯源的绿电(满足出口合规),跨域绿电直供是必选项。
第二,你的规模是"单体"还是"集群"?单体工厂适合自平衡模式;产业园区适合多用户绿电直供;区域级/城市级适合虚拟电厂聚合。
第三,你的投资能力是"自筹"还是"第三方"?五部门《指南》明确了两种建设模式:自筹自建型(企业自己投资)和第三方共建型(引入综合能源服务商)。对于缺乏能源管理经验的制造企业,第三方共建可以降低技术风险和管理负担。
《指南》指出,工业绿色微电网涉及源、网、荷、储等各环节,并融合了增量配电网、智能微电网、源网荷储一体化项目、绿电直连、虚拟电厂等多种新模式、新业态。选择哪种模式,取决于企业的实际需求、投资能力和风险偏好。

第四章 "光储充控"一体化——技术成熟度与选型逻辑
四大核心模块

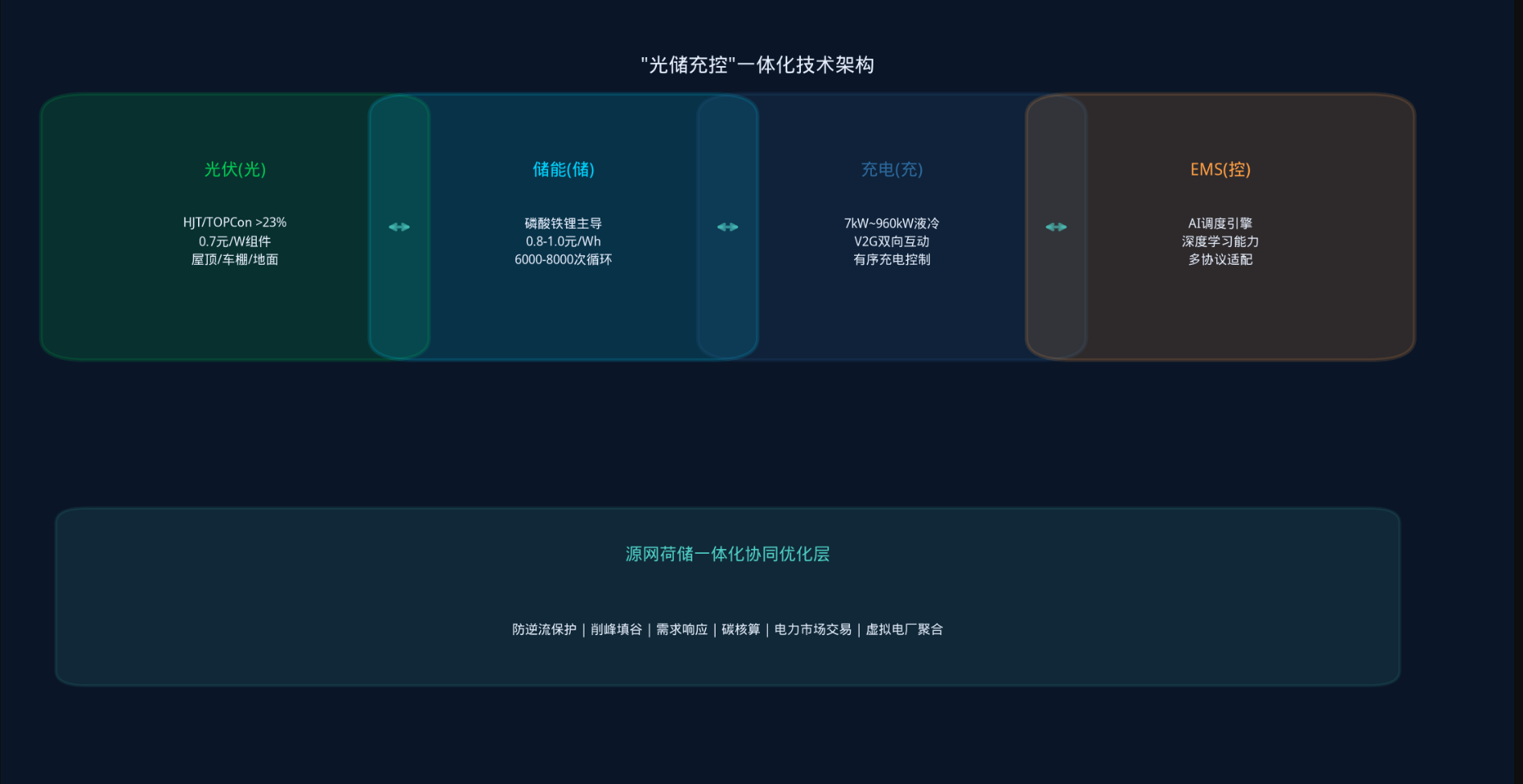

"光储充控"是绿色微电网的四大核心模块:光伏(光)、储能(储)、充电(充)、能源管理系统(控)。四者的技术成熟度和选型逻辑,直接决定了微电网的整体性能和经济性。
光伏:转换效率与组件价格的双重红利
2026年,光伏行业正经历技术路线的代际更迭。TOPCon、HJT、BC三条技术路线并行竞争:
表格
| 技术路线 | 量产转换效率 | 组件价格区间 | 技术成熟度 |
|---|---|---|---|
| TOPCon | >23.5% | 0.65-0.76元/W | 成熟,主流路线 |
| HJT | >24.0% | 0.68-0.77元/W | 快速爬坡,降本中 |
| BC | >24.2% | 0.75-0.83元/W | 小众高端,溢价明显 |
TOPCon组件价格已跌破0.7元/W,N型625W产品主流成交0.69-0.72元/W。但需注意,行业正经历严重的产能过剩和价格内卷——全球组件需求约550-600GW,全产业链名义产能突破1400GW,开工率不足50%。2026年7月,中国光伏行业协会发布《光伏行业成本核算模型通则》(T/CPIA 0156-2026),首次统一全产业链成本核算口径,遏制低于成本销售。
对于工商业微电网选型,TOPCon是当前性价比最高的选择。625-630W功率段排单最满,库存偏紧,交期3-5个工作日。640-650W产品库存充裕,价格稳定在0.72-0.75元/W。
储能:磷酸铁锂主导,新路线蓄势
储能系统技术路线格局已相对清晰:
表格
| 技术路线 | 系统造价 | 循环寿命 | 适用场景 |
|---|---|---|---|
| 磷酸铁锂 | 0.8-1.0元/Wh | 6000-10000次 | 工商业主流 |
| 钠离子电池 | 0.6-0.8元/Wh | 3000-5000次 | 商业化初期,低温场景 |
| 固态电池 | >1.5元/Wh | 待验证 | 研发/示范阶段 |
磷酸铁锂储能系统造价已降至0.8-1.0元/Wh,LCOS(度电成本)0.45-0.65元/kWh。天合光能Potentia蓝海2产品,占地减少38.1%,能量密度提升55.9%,代表了工商业储能的先进水准。
充电:V2G从概念到示范
充电桩正从"纯负荷"变为"柔性资源"。V2G(车网互动)技术已进入示范阶段,浙江率先落地车网互动——支持新能源车在尖峰时段向电网放电,用户每度电可获约1元收益。常州已建成41个车网互动智能微电网项目,62个充放电车位中42个具备V2G功能。
EMS:AI调度是核心价值
能源管理系统(EMS)是微电网的"大脑"。当前面临的最大瓶颈不是算法能力,而是通信协议碎片化。不同厂商的光伏逆变器、储能PCS、充电桩、负荷设备使用不同通信协议(Modbus RTU/TCP、CAN、DNP3、IEC 61850等),设备接入和数据互通成本高昂。
EMS正从"设备监控"向"AI优化调度"演进。核心能力包括:24小时光伏出力与负荷预测、每小时滚动优化充放电策略、深度学习持续进化。搭载AI调度系统的储能电站,运营收益可提升10%-15%。
系统集成的关键挑战
光储充控一体化的核心挑战不是单个模块的技术水平,而是系统集成的深度。当前行业面临的最大痛点是设备之间的协议不互通。
以一个典型的工商业微电网为例:光伏逆变器可能来自华为或阳光电源,使用Modbus TCP协议;储能PCS可能来自科华或上能,使用IEC 61850协议;充电桩可能来自特来电或盛弘,使用OCPP协议;电表可能来自多个品牌,使用DL/T 645协议。EMS系统需要同时对接4种以上协议,每种协议还有不同厂商的变种实现。
这导致系统集成成本居高不下。据行业估算,EMS系统的数据接入和协议适配工作,通常占到整个项目交付工期的30%至40%。在一些复杂项目中,仅协议适配就需要2至3个月的调试时间。
行业亟需建立统一的设备接入标准。天合光能、华为等企业正在推动基于IEC 61850和OpenADR的统一通信框架,但要实现全行业普及,仍需2至3年时间。
设备选型的三个原则
对于制造业企业而言,光储充控设备选型应遵循三个原则:
原则一:优先选择协议开放的设备。避免被单一厂商锁定,确保EMS系统可以自由对接不同品牌的设备。
原则二:预留扩展接口。微电网是一个渐进式投资,初期可能只装光伏,二期加储能,三期加充电桩。设备选型时必须预留通信接口和物理接口,避免后期改造的高昂成本。
原则三:重视全生命周期成本(LCOE/TCO),而非初始采购价格。磷酸铁锂储能系统,0.8元/Wh的系统可能比1.0元/Wh的系统在全生命周期内节省更多。关键看循环寿命、衰减率、运维成本三个指标。

一个关键的商业模式创新:合同能源管理(EMC)
对于缺乏资金和技术的中小制造企业,合同能源管理(Energy Management Contracting, EMC)是降低微电网投资门槛的重要模式。
EMC的核心逻辑是:综合能源服务商全额投资建设微电网系统,企业只需提供场地和配合生产调度,微电网产生的收益(电费节省、峰谷套利、容量补偿等)由双方按约定比例分成。合同期通常为8-15年,合同期满后系统无偿移交给企业。
这种模式的优势在于:企业零投资、零风险,即可获得微电网的全部收益;服务商通过规模化运营和专业化管理,可以获得稳定的长期回报。
目前,EMC模式在工商业储能领域已经成为主流商业模式,占比超过60%。在光伏领域,EMC模式同样广泛应用,被称为"合同能源管理光伏"或"第三方投资光伏"。
但EMC模式也面临挑战:服务商的资金成本直接影响分成比例和企业的收益;合同期限较长,企业在合同期内的灵活性受限;服务商的经营风险可能影响系统的长期运维质量。
第五章 算一笔硬账——2026年工商业微电网到底赚不赚?
扬州40MW项目IRR实算
以新霖飞泰晶厂区项目为例,做一个完整的投资回报测算。
基础参数:
表格
| 项目 | 参数 | 单位投资 | 总投资 |
|---|---|---|---|
| 分布式光伏 | 40MW | 约2.8元/W | 约1120万元 |
| 储能系统 | 27.6MW/80.25MWh | 约1.3元/Wh | 约1.04亿元 |
| 合计 | - | - | 约1.15亿元 |
收益来源拆解:
第一笔账:自发自用节省电费。 光伏年发电小时数按江苏约1100小时,年发电约4400万度,89%就地消纳,即自发自用约3900万度。厂区用电电价约0.7元/kWh,年节省约2730万元。
第二笔账:峰谷套利。 江苏峰谷价差约0.65-0.75元/kWh,80.25MWh储能每天2充2放,放电深度90%,年运行330天。年套利 = 80,250kWh x 2次 x 330天 x 0.7元 x 0.9效率 ≈ 3340万元。
第三笔账:容量电价。 27.6MW x 170元/kW·年(参照陕西/广东均值)≈ 469万元/年。

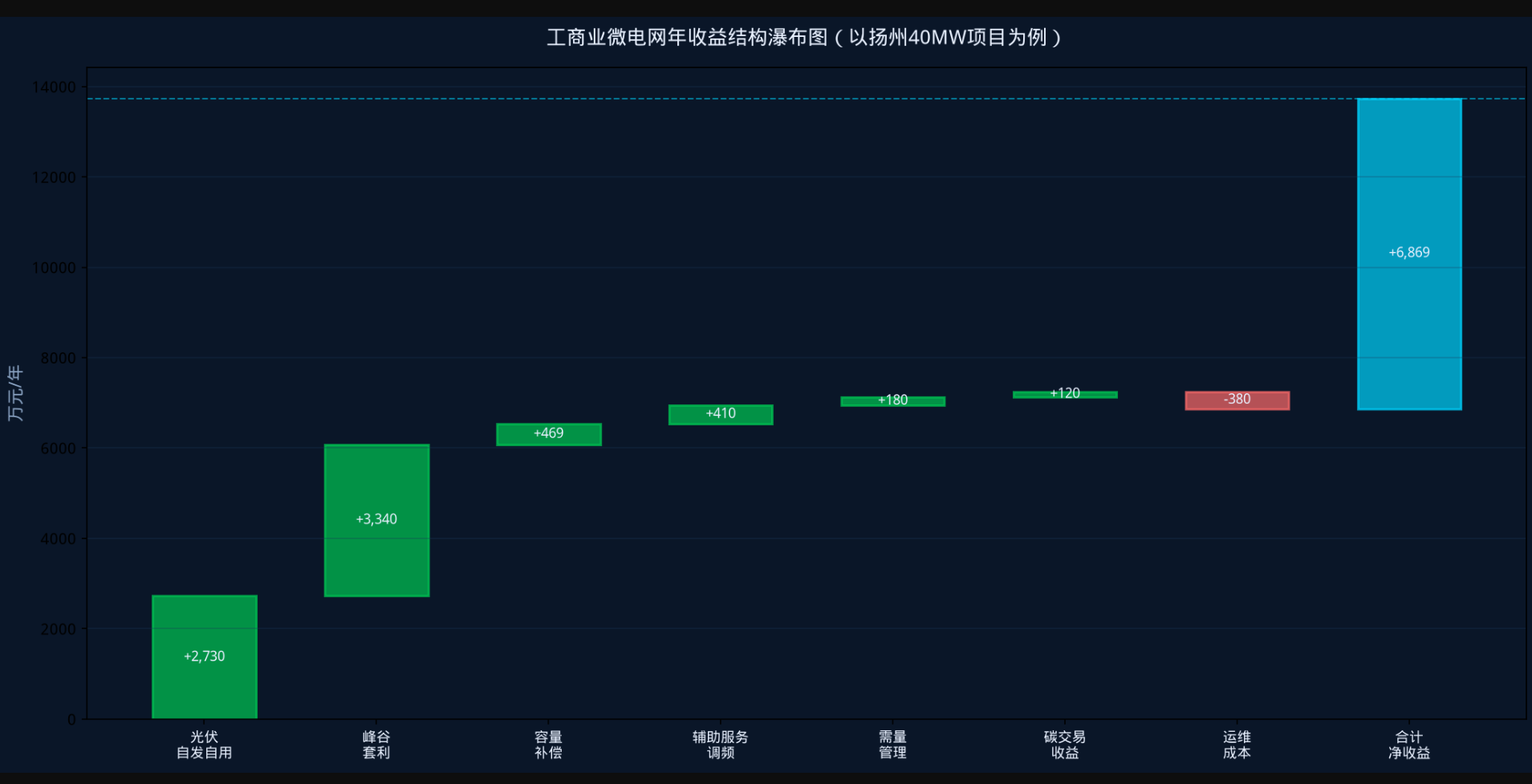

合计年收益: 2730 + 3340 + 469 = 6539万元。
投资回收期: 1.15亿元 / 6539万元 ≈ 1.76年(理想状态)。
当然,这是理想状态。实际运营中需扣除:光伏发电受天气影响的波动、储能每天实际充放次数可能不满2次、容量电价需满足可用率要求、运维成本(约总投资的2%/年)、设备衰减和更换成本。即便打7折,回收期也在2.5年以内。
三元收益矩阵
2026年工商业微电网的收益结构已从单一套利演化为"三元矩阵":
表格
| 收益层 | 类型 | 弹性 | 确定性 | 占比 |
|---|---|---|---|---|
| 电能量套利 | 弹性收益 | 高 | 低(市场价差波动) | 40%-50% |
| 容量补偿 | 保底收益 | 低 | 高(政策固定) | 20%-30% |
| 辅助服务 | 增值收益 | 中 | 中(需满足调用条件) | 10%-20% |
| 需量管理 | 隐性收益 | 低 | 高 | 5%-10% |
真实案例对比
表格
| 项目 | 光伏装机 | 储能配置 | 总投资 | 年收益 | 回收期 |
|---|---|---|---|---|---|
| 扬州新霖飞泰晶 | 40MW | 27.6MW/80.25MWh | 1.15亿 | ~6539万 | ~1.76年 |
| 常州溧阳创智园一期 | 1.9MW廊道+屋顶 | 配套储能+蓄冷 | ~3000万 | 720万/年 | ~4.2年 |
| 常州博瑞电力 | 8.2MW | 928kW/1864kWh | ~2000万 | 300万+ | ~6.7年 |
| 江苏水泥厂 | 配套 | 35MW/70MWh | ~1.5亿 | ~2010万 | ~7.5年 |
敏感性分析
关键变量对IRR的影响:
表格
| 变量 | 基准值 | 乐观情景 | 悲观情景 | IRR变动 |
|---|---|---|---|---|
| 组件价格 | 0.70元/W | 0.60元/W | 0.80元/W | +/-3% |
| 峰谷价差 | 0.70元/kWh | 1.0元/kWh | 0.4元/kWh | +/-8% |
| 容量电价 | 170元/kW·年 | 200元/kW·年 | 0元/kW·年 | +/-2% |
| 自发自用率 | 89% | 95% | 70% | +/-4% |
峰谷价差是影响IRR最敏感的变量。这意味着,选对投资区域比选对设备品牌更重要。
不同地区的投资逻辑
表格
| 地区 | 峰谷价差 | 推荐策略 | 典型回收期 |
|---|---|---|---|
| 上海 | 1.6265元/kWh | 大储能+两充两放 | 2至3年 |
| 广东珠三角 | 1.2502元/kWh | 光储一体化 | 2.5至3.5年 |
| 江苏 | 0.65至0.80元/kWh | 光储+容量电价 | 3至5年 |
| 浙江 | 0.50至0.83元/kWh | 光储+虚拟电厂 | 4至6年 |
| 山东 | 0.45至0.65元/kWh | 光储+现货套利 | 4至7年 |
| 中西部省份 | 低于0.35元/kWh | 需谨慎评估 | 7年以上 |
上海以1.6265元/kWh的峰谷价差位居全国之首,是储能投资的黄金区域。但需要注意,上海的屋顶资源紧张、人工成本高,这些都会推高系统造价。实际项目中,上海的储能系统EPC造价比江苏高15%至20%。
广东珠三角以1.2502元/kWh位居第二,且用电负荷稳定、工业生产连续性强,是光储一体化方案的最佳应用场景。但广东的容量电价政策(200元/kW/年)对储能可用率有严格要求,需要精细化管理。
一个容易忽略的收益:避免扩容投资
很多企业在做收益测算时,忽略了一个重要的隐性收益:避免变压器扩容投资。
当工厂用电负荷增长超过变压器容量时,传统方案是向电网申请增容,费用包括变压器扩容费(按kVA计,约200至500元/kVA)、配套线路改造费、工期延误损失。以一个需要增加2000kVA容量的工厂为例,扩容投资约100至150万元,工期3至6个月。
如果配置储能,在负荷尖峰时放电,可以将变压器最大需量控制在原有容量范围内,完全避免扩容投资。这笔省下来的钱应该计入微电网的投资收益。在前述江苏水泥厂案例中,省下的320万增容费就是一个典型例证。

第六章 AI调度——从"被动响应"到"主动智控"的10%增量
一个有说服力的实证案例
山东烟台某汽车部件公司,部署了天合光能Potentia蓝海2储能系统+天盈AI能源管理系统。运行结果:
10.9%的收益提升,不是靠"多发电",而是靠"更聪明地用电"。同一套电池、同一块光伏板,在AI调度下比人工固定策略多赚10.9%——这是纯粹的"算法红利"。
AI调度的核心能力

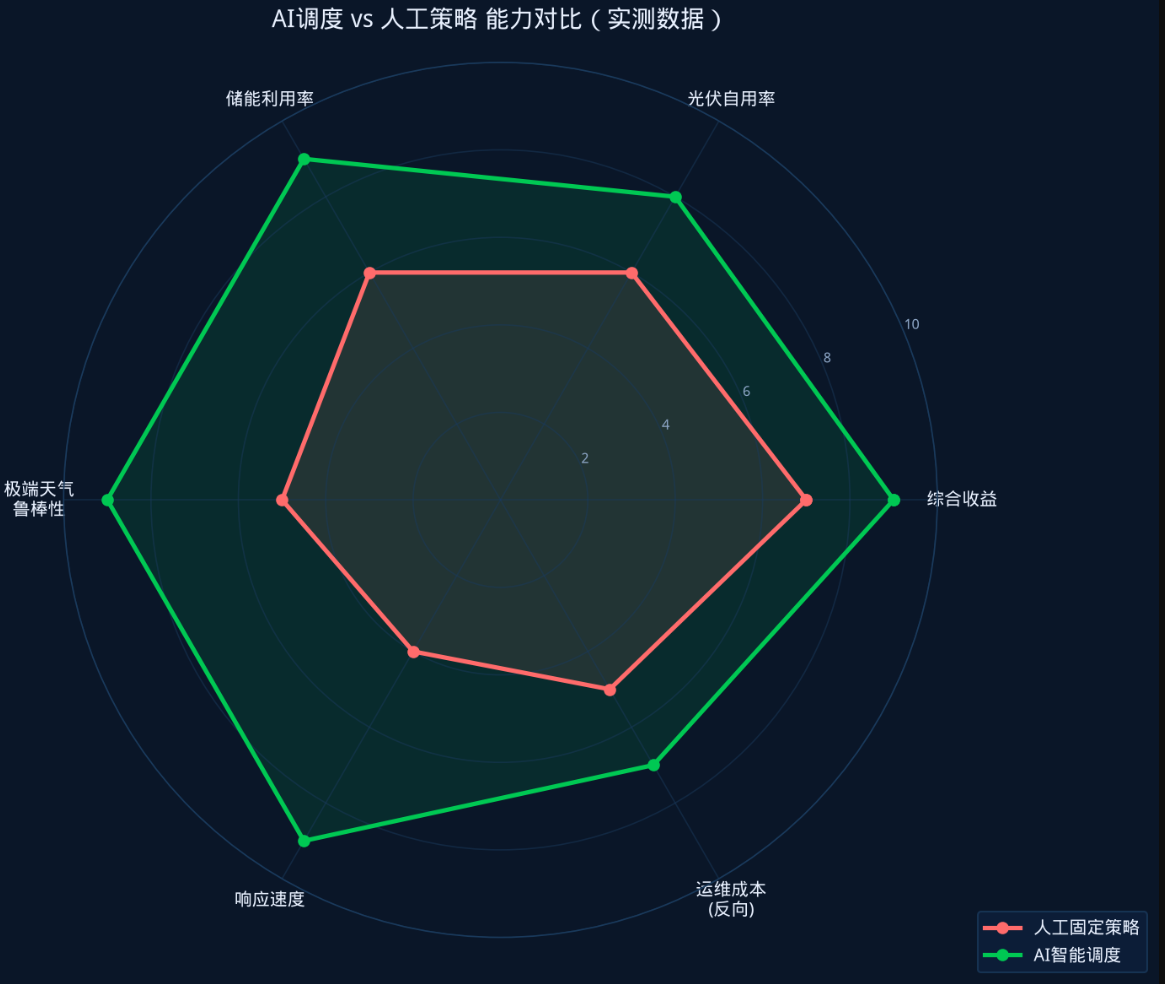

AI调度系统的能力可以拆解为三层:
第一层:24小时预测。 基于气象数据预测光伏出力曲线,基于历史生产数据预测负荷曲线,基于电力市场数据预测电价走势。预测精度直接决定了调度的"底牌质量"。
第二层:每小时滚动优化。 在日前市场、日内市场、实时市场三个时间尺度上,求解最优充放电策略。这不是简单的"低充高放",而是一个多目标、多约束的优化问题——需要在电池寿命损耗、电价波动、负荷不确定性之间找到帕累托最优。
第三层:深度学习进化。 系统通过持续学习历史运行数据,不断优化预测模型和调度策略。运行越久,调度越精准,收益越高。
通信协议碎片化是最大的瓶颈
然而,EMS从"设备堆砌"到"智慧能源体"的跨越,面临的最大障碍不是算法,而是通信协议的碎片化。
当前工商业微电网中,不同厂商的设备使用不同通信协议:
表格
| 设备类型 | 常见协议 | 碎片化程度 |
|---|---|---|
| 光伏逆变器 | Modbus RTU/TCP、SunSpec | 高 |
| 储能PCS | Modbus TCP、CAN、IEC 61850 | 高 |
| 充电桩 | OCPP 1.6/2.0、Modbus | 中 |
| 负荷设备 | Modbus RTU、BACnet、OPC UA | 极高 |
| 电表/传感器 | DL/T 645、IEC 62056 | 中 |
每接入一个新设备,可能需要定制一套通信适配方案。这导致EMS系统集成成本居高不下,项目交付周期拉长,运维复杂度指数级上升。
行业亟需一个统一的、开放的通信协议标准。IEC 61850在电力系统中已有成熟应用,但在工商业微电网场景中推广不足。OpenADR(Open Automated Demand Response)在需求响应领域有国际经验,但国内适配性有限。
收益差距正在拉大
表格
| 调度方式 | 收益水平 | 策略灵活性 | 市场适应性 |
|---|---|---|---|
| 人工固定策略 | 基准 | 低(定时充放) | 差(无法应对价差变化) |
| 规则引擎调度 | +3%-5% | 中(条件判断) | 一般 |
| AI优化调度 | +10%-15% | 高(多目标优化) | 强(实时适配市场价) |
搭载AI调度系统的储能电站,运营收益可提升10%-15%;仍依赖人工固定策略的项目,收益空间被大幅压缩。在分时电价退潮、市场化定价时代,这个差距只会越拉越大。

第七章 储能收益模式巨变——分时电价退潮后的"新账本"
40年定价机制的终结
2026年3月1日起,直接参与市场交易的经营主体不再执行固定分时电价。这是中国电力市场化的里程碑事件——执行了40余年的固定分时电价政策正式退出历史舞台。
截至2026年上半年,湖北、河南、陕西、云南、重庆、贵州、辽宁、吉林、河北南网等9个省市已明确落地取消政策,江苏、山西两省调整方案也已指向取消。与此同时,23个电力现货市场试点全面运行。
取消固定分时电价,不是取消"分时",而是取消"固定"。峰谷还在,但不再由政府核定,而是由市场供需实时决定。电价被切分为每天96个15分钟节点,完全由市场博弈出清。
价差收窄的残酷现实
多地衔接现货市场后,电价价差普遍收窄。据中关村储能产业技术联盟(CNESA)数据,32个地区电网代购电平均价差为0.616元/kWh,同比下降9.4%。
以浙江为例:新版分时电价执行后,平均峰谷价差从0.83元/kWh缩至0.50元。2小时储能系统的"两充两放"模型失守,投资回收期从5.4年拉长到9年以上,逼近电芯寿命极限。
单纯靠"低买高卖"的躺赚逻辑崩塌了。
新收益公式
行业共识是,储能的收益模型正从政策红利驱动转向市场交易驱动:

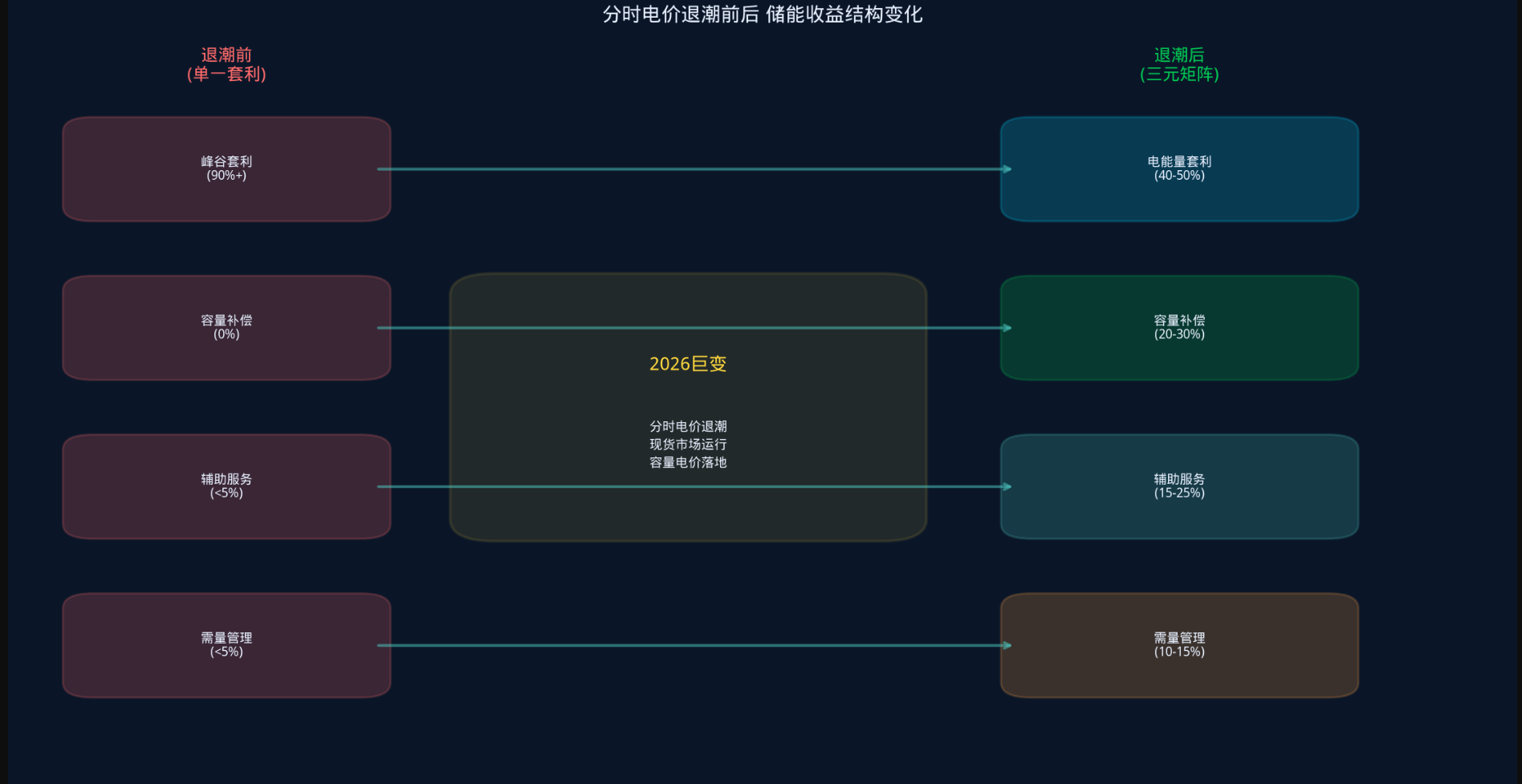

项目总收益 = 电能量套利(弹性)+ 容量补偿(保底)+ 辅助服务/需求响应(增值)+ 需量管理/光储协同(隐性)
第一层:电能量市场套利。 依靠AI算法与智能EMS,在电力现货市场中捕捉动态峰谷。在日前、日内、实时三个市场中预测电价走势,低充高放。同一套电池,在不同运营策略下收益可能相差40%以上。
第二层:容量电价与补偿。 电网按储能的可用容量支付固定补偿,不看当天充放几次,只要保持调用状态就有"底薪"。陕西165元/kW·年、广东200元/kW·年。这部分收益占比约20%-30%,是对冲市场波动的安全垫。
第三层:辅助服务与需求响应。 储能的秒级响应特性,在调频(AGC)、调峰、备用市场中极具优势。夏季高峰接受电网邀约削峰,补贴约0.3-2元/kWh或8-15元/kW·次。通过虚拟电厂聚合,单体几百千瓦的工商储也能分得辅助服务蛋糕。
隐性层:需量管理与光储协同。 针对两部制电价的大工业用户,储能可在负荷尖峰放电,压低变压器最大需量。浙江某100kW项目,月省需量电费3000-5000元。配套光伏的工厂,用储能吸纳午间弃光、规避偏差考核,提升自发自用率。
